Aunque las condiciones climáticas no han sido favorables, en estos momentos se redoblan los esfuerzos para cumplir en tiempo el cronograma de terminación del Parque Solar Fotovoltaico (PSF) Juan Pérez II, de Niquero, aseguró el ingeniero Geider Mompié Rodríguez, director de la Empresa Eléctrica de Granma.
El especialista dijo que un equipo técnico trabaja a tiempo completo en el terreno, compuesto por los profesionales que pusieron en servicio el PSF La Sabana, de Bayamo, el primero de su tipo inaugurado en la provincia.
RELACIONADO: “Ningún PSF, por sí solo, va a resolver el déficit de generación”, esclareció especialista

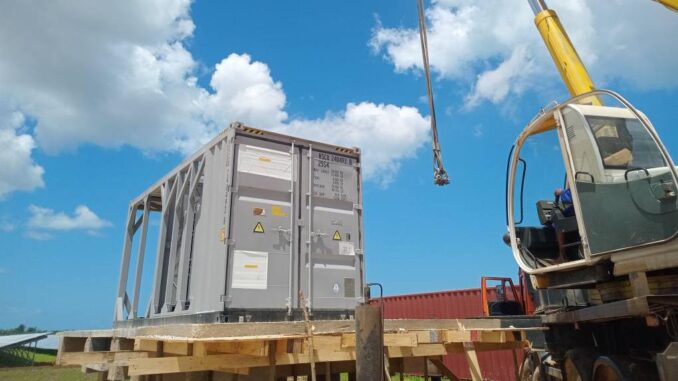

Mompié Rodríguez, declaró a La Demajagua, que este sábado estaba previsto finalizar la parte civil y la instalación de los inversores; aunque el montaje tecnológico de las mesas sufrió atrasos por la llegada tardía de un recurso clave, que debe completarse este lunes (día siete).
De esta forma, el 17 y 18 terminarían el montaje tecnológico, el cableado de media tensión, corriente directa y fibra óptica.
“Posteriormente, del 18 al 26, trabajaríamos en el alumbrado y tendido de la fibra, instalación del sistema automático de detección de incendios, en el programa de arranque y la construcción de las líneas que enlazan el PSF con el SEN”, aseguró Mompié Rodríguez a la fuente.
El PSF Juan Pérez II ocupa una superficie de 23 hectáreas en el Consejo Popular Río Nuevo, de Niquero, y aportará 21.8 MW al SEN.
